A che punto sono le opere finanziate dal PNRR per la mobilità sostenibile

13 settembre 2025

Disponibile anche in Inglese

OpenPNRR, che rappresenta il primo monitoraggio indipendente del piano nazionale di ripresa e resilienza in Italia ha aggiornato i dati sui progetti finanziati dal PNRR al 30 giugno 2025. Questo aggiornamento riguarda solo i singoli progetti del piano, non le misure. Per queste ultime, infatti, i dati del governo rimangono attualmente fermi al 31 marzo.

I progetti monitorati su OpenPNRR sono 298.338, per importi finanziati dal piano di circa 173 miliardi di euro. Al 30 giugno risultano pagamenti pari al 40,5% delle risorse stanziate nell’ambito del piano. Tre mesi prima, a fine marzo, questa percentuale era del 36,8%.

Frai progetti finanziati dal PNRR ci sono quelli relativi alla mobilità sostenibile, in particolare su OpenPNRR abbiamo esaminato la situazione per quanto riguarda gli investimenti relativi a Ciclovie urbane, Trasporto rapido di massa e Potenziamento del parco autobus per il trasporto publbico con autobus a pianale ribassato a zero emissioni con particolare riguardo alle città monitorate dall’Osservatorio Mobilità Urbana Sostenibile.

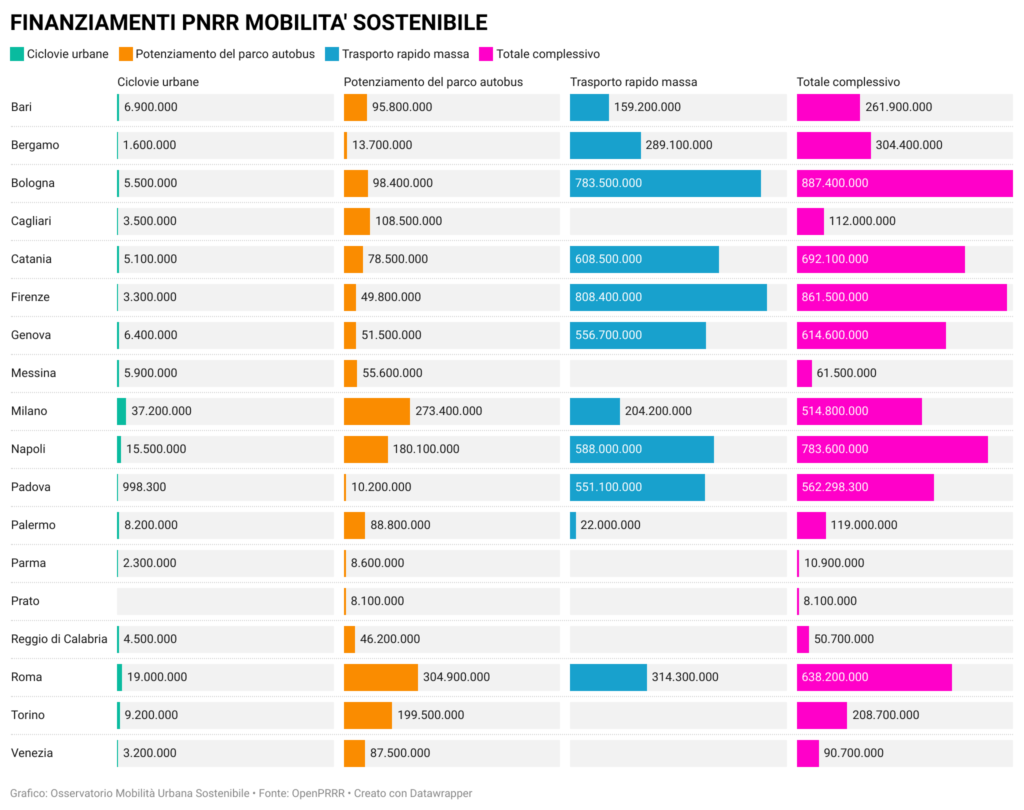

Per queste città il complesso dei finanziamenti accordati dal PNRR ammonta a 6 miliardi e 782 milioni di euro, dei quali 1 miliardo e 16 milioni già pagati (24%):

  • Ciclovie urbane – finanziati 138 milioni di euro e pagati 51 milioni di euro (37%)
  • Trasporto Rapido di Massa – finanziati 4.885 milioni di euro e pagati 1.090 milioni di euro (22%)
  • Potenziamento del parco autobus – finanziati 1.759 milioni di euro e pagati 471 milioni di euro (27%)

Nell’articolo nell’Osservatorio Mobilità Urbana Sostenibile il dettaglio di tutti i progetti finanziati per la mobilità sostenibile. Cliccando sul titolo si approda nella corrispondente pagina del sito OpenPNRR (vedi esempio sopra)
